3.5 甘特图
Redmine是可以根据建立的问题的开始时间、结束时间和完成百分比自动绘制甘特图的。所以我们要使用redmine的甘特图,必须在新建问题时根据项目计划设置好开始时间,预估结束时间,每天在结束一天的工作后,注意及时更新问题中的完成进度(百分比)。只有这样,数据才能同步到甘特图中。

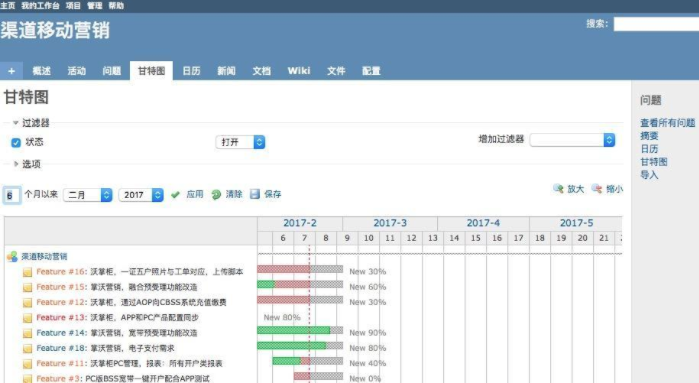

甘特图中的纵轴代表问题,横轴代表时间。如果你按照上述要求新建、更新问题后,甘特图里中的每个问题都会有一个横条,这个横条的起止位置就代表开始时间和结束时间,长度可以看出问题的持续时长。PS:redmine中的甘特图的时间是当前年份的第n周,并不是具体的几月几号。

横条的颜色代表完成情况,绿色部分为已完成的部分,灰色部分为未完成的部分,如果出现红色,那么说明任务进度过慢,未完成预期的目标。
横轴上有一条红色的虚线,代表当前时间。
如果虚线完全在横条前面,说明任务还未开始;如果虚线在横条中间,说明任务在进行中;如果虚线完全在横条后面,说明已经过了任务完成时间。
